Mua đất xây nhà ở Nghệ An: Cách tính tổng chi phí an cư

Đăng ngày 17/10/2026 · Cập nhật 17/10/2026

Có khoản tích lũy cho mái nhà riêng: mua đất và xây nhà cần tính đủ những gì?

Có khoản tích lũy, tìm được mảnh đất vừa ý, gia đình dễ dồn sức vào câu hỏi “mua được chưa?”. Để có mái nhà riêng, còn một câu cần trả lời: sau khi trả tiền đất, mình có đủ tiền và thời gian đưa cả nhà vào ở không?

Chi phí mua đất xây nhà Nghệ An cần tính đến ngày dọn vào ở: tiền đất, thủ tục sở hữu, chuẩn bị xây, thi công và hoàn thiện, nội thất, chi phí chờ vào ở, cùng dự phòng phù hợp. Sau đó đặt từng khoản vào lịch thanh toán và giữ riêng tiền sinh hoạt của gia đình. Bảng giá đất giúp đối chiếu theo quy định; không thay giá mua thỏa thuận hoặc báo giá xây nhà.

Chốt nhu cầu trước khi xin báo giá

Ghi ba điều phải có: chẳng hạn phòng tầng thấp cho bố mẹ, góc học của con, chỗ làm việc. Ghi thêm ngày mong muốn chuyển về và việc có thể làm sau. Cùng diện tích nhưng số tầng, nền móng, vật liệu và mức hoàn thiện khác nhau sẽ dẫn đến phạm vi công việc khác nhau.

Trước khi chốt phương án, kiểm mục đích sử dụng đất, quy hoạch, thiết kế và thủ tục xây dựng của đúng thửa. Điều 43–44 Luật Xây dựng 135/2025/QH15 quy định về giấy phép và điều kiện cấp phép; trường hợp miễn phải đối chiếu đủ điều kiện. Không suy có giấy chứng nhận là được xây mọi kiểu nhà.

Minh họa gia đình lập ngân sách cho mái nhà riêng với sổ ghi chép và mô hình nhà
Minh họa AI cho việc gia đình chuẩn bị ngân sách; không phải người mua hoặc công trình Aquamarine thực tế.

Từ tiền đất đến ngày dọn về: ghi những khoản nào?

  1. Tiền mua đất: giá thỏa thuận và lịch trả. Nếu tiền cọc được trừ vào giá mua, ghi là phần đã trả; không cộng thêm lần nữa.
  2. Thủ tục sở hữu: thuế, phí, lệ phí và dịch vụ thực tế phát sinh; ghi người chịu khoản đó, căn cứ và chứng từ. Không mặc định người mua trả tất cả.
  3. Chuẩn bị xây: khảo sát, thiết kế, thủ tục phải thực hiện. Đánh dấu khoản đã nằm trong báo giá nhà thầu.
  4. Thi công và hoàn thiện: nền móng, kết cấu, điện nước, vật liệu, nhân công; ghi rõ phần bao gồm và loại trừ để tránh cộng trùng.
  5. Dọn vào và chờ vào ở: nội thất, chuyển nhà, thuê tạm; lãi, phí vay và chi phí liên quan nếu có.
  6. Dự phòng công việc: dựa vào việc chưa chắc, khả năng thay đổi giá và tiến độ. Giữ riêng tiền sinh hoạt, học hành, chăm sóc sức khỏe của gia đình.

Mỗi dòng thêm bốn ô: số tiền dự kiến, ai trả, hạn trả, nguồn xác nhận. Khoản chưa biết ghi “cần hỏi”, không điền 0 cho bảng đẹp. Đây là công cụ ngân sách gia đình, không phải mẫu dự toán pháp lý bắt buộc.

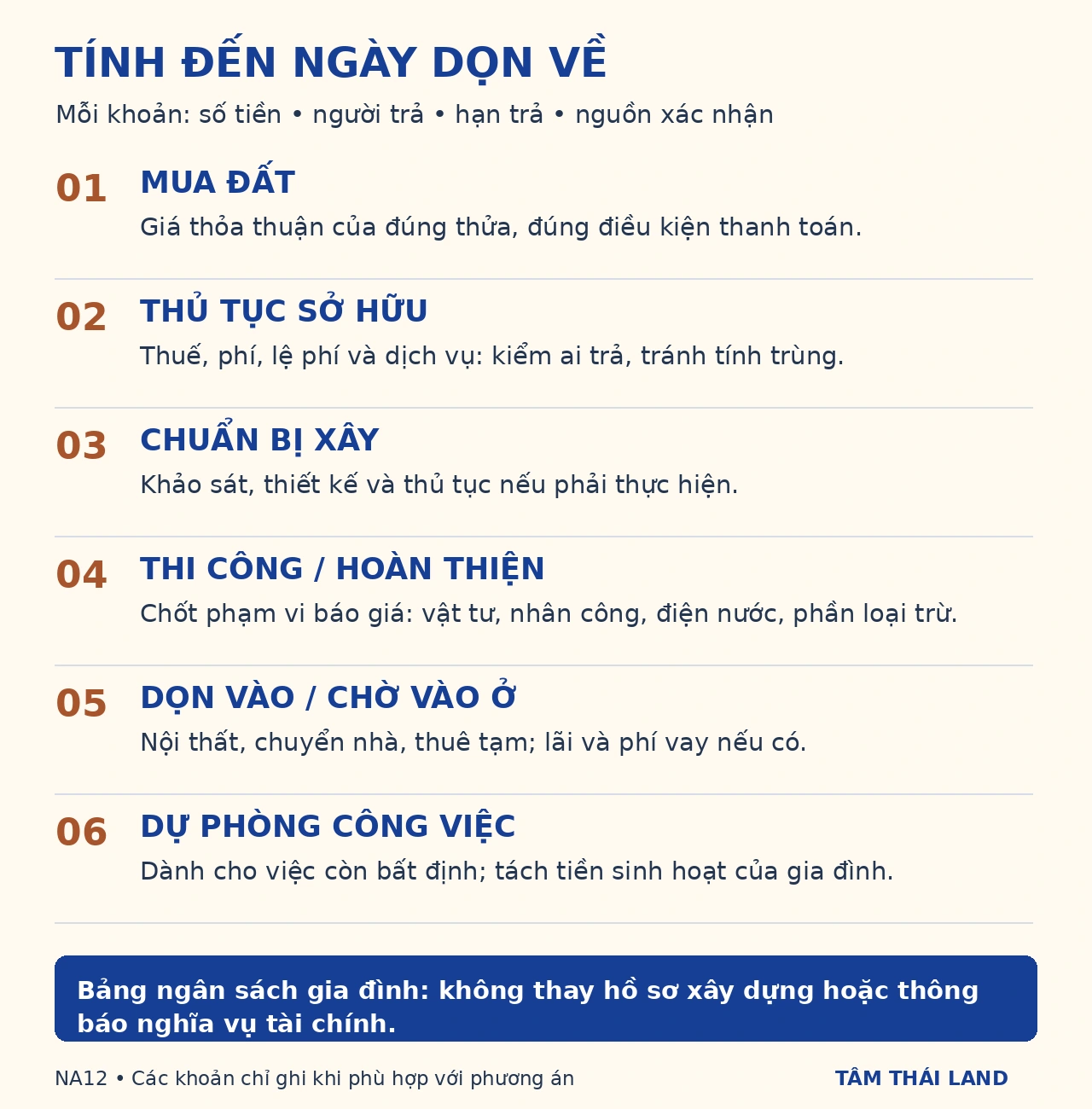

Đồ họa sáu nhóm tiền mua đất, thủ tục, chuẩn bị xây, thi công, dọn vào và dự phòng công việc
Phiếu biên tập: mỗi khoản ghi số tiền, người trả, hạn trả và nguồn xác nhận; chỉ ghi khoản phù hợp với phương án.

Ví dụ: tiền đất 1,5 tỷ, tổng tiền cần bố trí bao nhiêu?

Ví dụ hoàn toàn giả định, đơn vị triệu đồng, không có khoản vay: đất 1.500; thủ tục sở hữu và dịch vụ 40; chuẩn bị xây 60; thi công, hoàn thiện 900; nội thất 150; thuê tạm và chuyển nhà 30; dự phòng công việc 120.

Tổng phương án: 2.800 triệu đồng. Nếu gia đình muốn giữ riêng 200 triệu cho sinh hoạt, tổng tiền cần bố trí trong ví dụ là 3.000 triệu đồng. Các nhóm đã loại phần trùng; 120 và 200 là số giả định, không phải mức hay tỷ lệ dự phòng bắt buộc.

Thay từng số bằng báo giá và khoản đã kiểm của mình. Không dùng ví dụ này làm giá nhà đất Nghệ An, suất xây dựng theo m² hay giá bán Aquamarine. Báo giá “trọn gói” vẫn cần đọc phạm vi, thuế nếu có, điều kiện thanh toán và cách xử lý việc phát sinh.

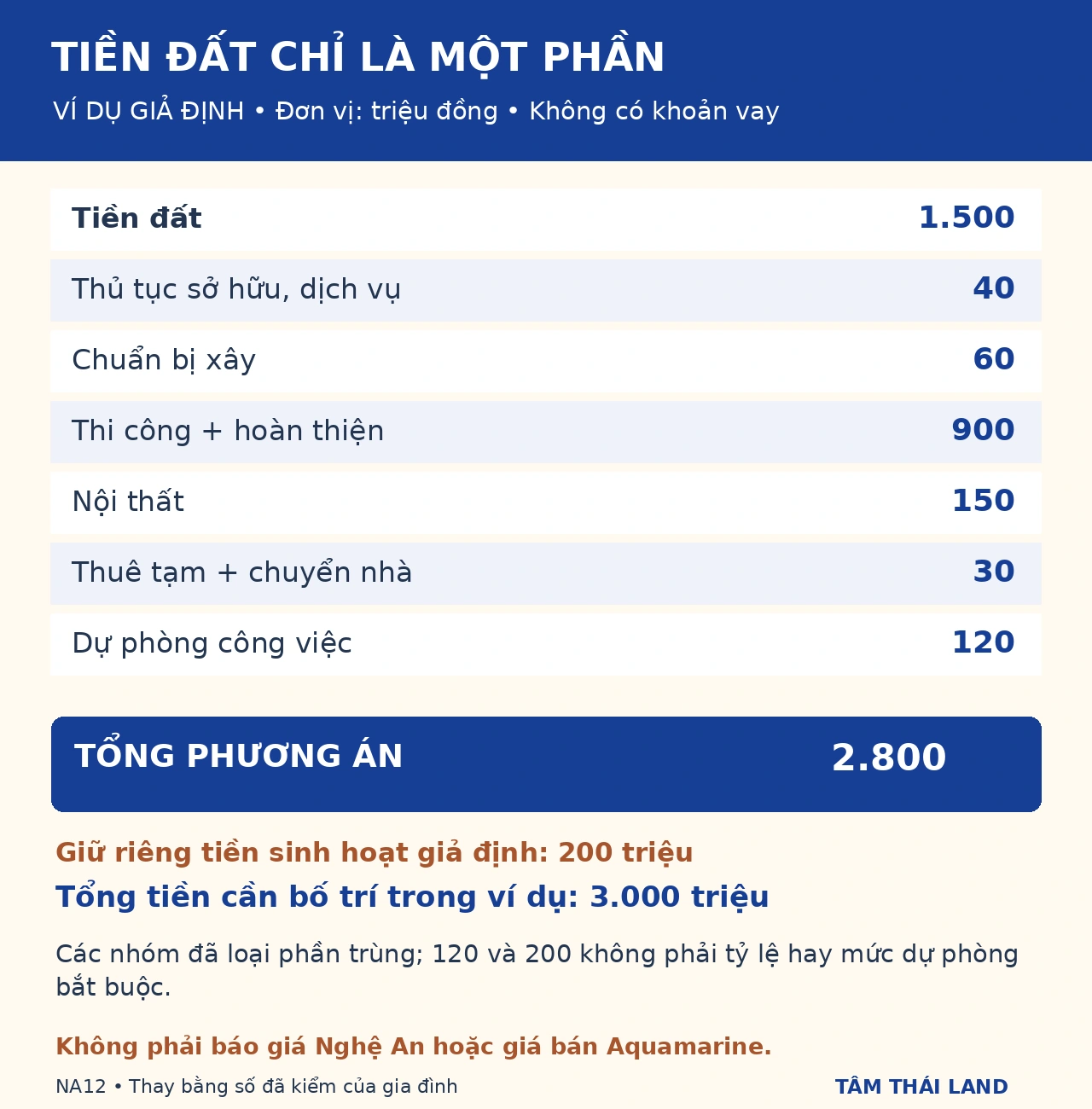

Bảng giả định tiền đất1500 triệu và các khoản khác thành2800 triệu, cộng200 triệu sinh hoạt thành3000 triệu
Ví dụ hoàn toàn giả định, đơn vị triệu đồng; không vay, các khoản đã loại phần trùng. Không phải báo giá Nghệ An hoặc Aquamarine.

Tổng tiền đủ, vì sao vẫn có thể thiếu tiền giữa chừng?

Tiền dự kiến nhận sau không thanh toán được khoản đến hạn hôm nay. Lập lịch theo hợp đồng, tiến độ và nguồn tiền có thể sử dụng; khoản vay chưa được duyệt hoặc tài sản chưa bán chỉ ghi là dự kiến.

MốcViệc cần ghi
Mua và nhận quyền sử dụng đấtTiền đến hạn, thủ tục, tiền đã trả được khấu trừ.
Chuẩn bị và thi côngĐợt trả theo hợp đồng; nguồn tiền sẵn có; việc phát sinh được xác nhận.
Hoàn thiện và chuyển vềKhoản còn lại, nội thất, chuyển nhà; tiền sinh hoạt giữ riêng.

Nếu một mốc thiếu tiền, điều chỉnh quy mô, phần có thể làm sau hoặc thời điểm triển khai trước khi cam kết. Khi cân nhắc vay, cần tính cả khả năng trả nợ trong sinh hoạt thường ngày; không lấy ưu đãi chưa xác nhận làm nguồn chắc chắn.

Đặt phương án Aquamarine vào cùng bảng ngân sách

Với ROX Living Aquamarine Diễn Châu, hãy xin báo giá, hồ sơ và lịch thanh toán của đúng mã lô hoặc căn đang được giới thiệu. Nếu có lựa chọn phù hợp đã kiểm, so đất để xây với nhà có sẵn bằng tổng tiền đến lúc ở được. Đất cần rõ điều kiện xây; nhà cần rõ phần bàn giao và việc còn phải hoàn thiện. Ảnh mặt ngoài không trả lời thay việc kiểm bên trong. Bài chọn nhà theo nhu cầu gia đình giúp ghi yêu cầu không gian trước khi so vốn.

Hai góc tư liệu mặt ngoài dãy nhà Aquamarine với câu hỏi bên trong căn nhà đã đến đâu
Hai ảnh tư liệu mặt ngoài Aquamarine ở những góc khác nhau; chưa xác nhận ngày chụp. Câu hỏi trên ảnh nhắc kiểm đúng căn và phần bàn giao, không xác nhận hiện trạng bên trong hoặc giỏ hàng hiện tại.
Tìm hiểu Aquamarine và chuẩn bị bảng tổng chi phí

Đối chiếu ngày 14/10/2026: Nghị quyết 35/2025/NQ-HĐND Nghệ An; Điều 43–44 Luật Xây dựng 135/2025/QH15. Tham khảo nguyên tắc chi phí theo phạm vi, thiết kế tại Nghị định 206/2026/NĐ-CP; khoản 2 Điều 2 cho phép dự án ngoài nhóm quy định tại khoản 1 tham khảo và tự chịu trách nhiệm. Phiếu và ví dụ do biên tập xây dựng, không thay hồ sơ, báo giá hoặc thông báo nghĩa vụ tài chính.

Đọc thêm tại Bảng giá đất và hệ số và Tin tức Tâm Thái Land.
